창원 석면철거 현장 (부산, 양산, 마산, 울산, 경남 전지역/ 석면텍스, 슬레이트 철거)

창원지역 석면텍스 철거 현장 소개

점점 추워지고있습니다.

조금있으면 2020년이 가고 새해가 다가옵니다..

올해도 정신없이 한해가 지나가는것 같네요…

아무쪼록 마지막까지 모든일이 잘 이루어 지도록 기도하겠습니다.

본론으로 들어가서

얼마전에 있었던 창원지역 천장텍스 철거공사현장을 소개해 드릴까합니다.

석면철거공사는 크게

사전준비작업/ 석면해체작업/ 폐기물처리작업으로 나뉘어집니다.

No. 01 사전준비작업

이번 석면철거현장은 비교적 쉬운현장입니다.

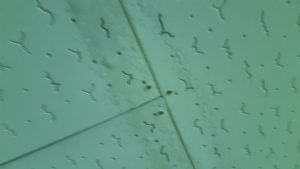

보시는 것처럼 집기류도 깨끗이 치워진 상태고 석면텍스상태도 양호한편입니다.

석면텍스에 석고보드 등 덧방이 있으면 비용이 증가할 뿐만아니라 작업하기에도 매우 까다롭기 때문입니다.

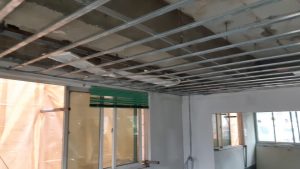

혹시 석면철거 문의시에는 경량철골까지 철거하는지 꼭 확인하셔야 합니다.

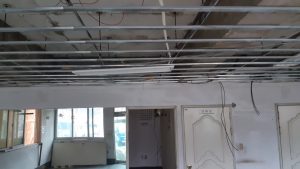

경량철골(엠바)철거까지 추가하게되면 비용 또한 늘어납니다.

꼭 참고하세요…

본론으로 들어가면 사전준비작업 첫번째!

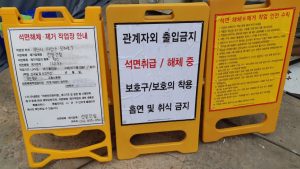

안전표지판설치입니다.

안전표지판은 작업자안내, 금지사항 등에 대한 내용이 기재되어있어야합니다.

두번째로는 위생설비의 설치입니다.

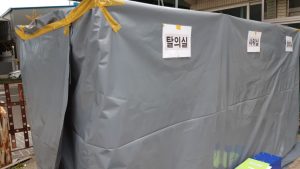

위생설비는 갱의실, 샤워실, 탈의실 순서로 설치되며

작업장 내부로 출입 시 꼭 거쳐가야합니다.

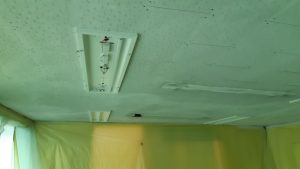

세번째는 보양작업입니다.

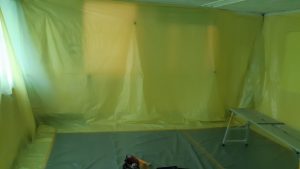

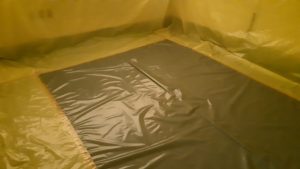

보양작업은 바닥과 벽면에 비닐로 밀폐시키는 작업을 말하며

실내에 있는 석면분진이 외부로 빠져나가지 않도록 꼼꼼히 작업해야합니다.

위 사진은 저희 직원분들(일명 특공대)의 작품입니다.

멋지죠? ^^

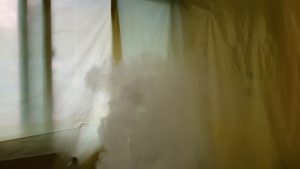

그리고 위 큰사진의 하얀 연기는 스모크테스트라고…

실내 공기의 이동경로를 확인하는 과정입니다.

안전표지판 설치, 위생설비설치, 보양작업, 음압기설치, 음압기록장치설치가 끝나면 작업자의 안전을 위한

안전보호구를 착용해야합니다.

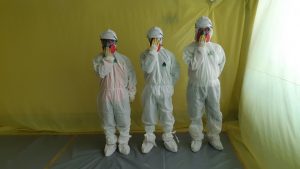

안전보호구는 특급마스크, 방진복, 덧신, 안전모, 고글 등이 있으며

특히 특급마스크의 밀착도 검사를 통해 공기가 새는지를 확인해야합니다.

No. 02

석면해체작업

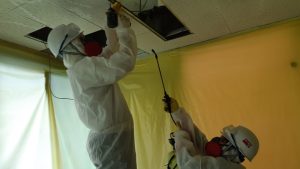

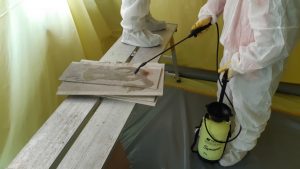

본격적인 석면해체작업에 앞서 습윤작업을 실시해야합니다.

습윤작업은 석면자재에 분무기로 물이나 습윤재를 분사하여 석면비산을 방지하기 위함입니다.

습윤작업은 석면해체 시작 30분 전과 석면해체작업중에 지속적으로 실시합니다.

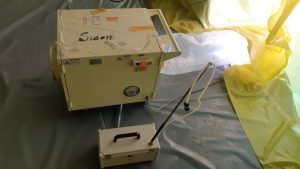

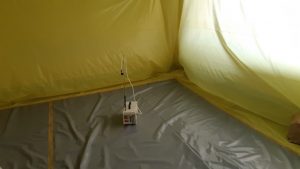

음압기는 실내 작업장을 음압으로 유지시켜 내부 공기가 외부로 유출되지 않도록 하는 장비입니다.

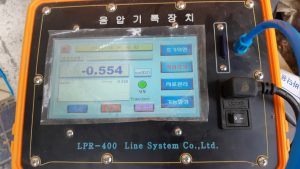

이때 음압측정기를 설치하여 실시간으로 음압이 잡히는지 체크합니다.

석면해체작업이 끝나면 내부를 깔끔히 청소하고

공기중 농도측정을 합니다.

농도측정은 공기중에 석면분진이 기준치 미만으로 비산되는지 확인하는 작업입니다.

측정기를 일정시간 가동하여 더이상 석면분진이 없다고 확인되면

보양된 비닐을 걷고 작업을 마무리합니다.

No. 03

폐기물 처리작업

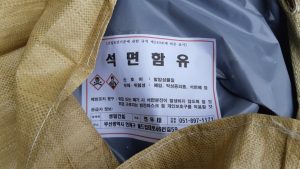

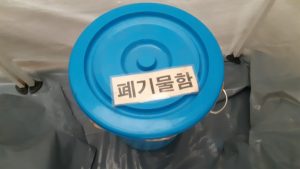

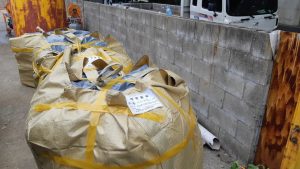

공기중농도측정이 끝나고 석면폐기물을 이중포장한 사진입니다.

폐기물에는 석면폐기물임을 알리고 공사업체에 대한 정보가 기제된 스티커를 붙입니다.

그리고 지청폐기물 운반업체를 통해 폐기물을 반출하고 지정폐기물처리장에 매립처리합니다.

별거 아닌거같지만 석면철거공사가 상당히 까다롭습니다.

지금까지 설명드린 부분은 법적인 절차에 근거로 공사를 진행해야하며

만약 위반시 엄청난 과태료와 사법처리까지 당할 수 있으니

부디 전문 석면철거업체를 선택하시어 공사를 맡기시기 바랍니다.

그리고 석면작업은 두가지를 명심하셔야합니다.

하나는 폐기물처리!

폐기물처리는 해당지자체 환경과에 공사 전 미리 신고하셔야 합니다.

두번째 석면작업신고!

석면작업은 고용노동청에 신고하여 허가서를 받아야 합니다.

그렇지 않으면 불법철거가 됩니다.

처리기간은 7일입니다.

위 두가지 꼭 명심하시어 전문공사업체에 문의하십시요…!

저희는 석면만을 고집하고 누구보다 전문성이 뛰어나다고 자부합니다.

연락주시어 후회없는 선택 하시기 바랍니다.

감사합니다.
